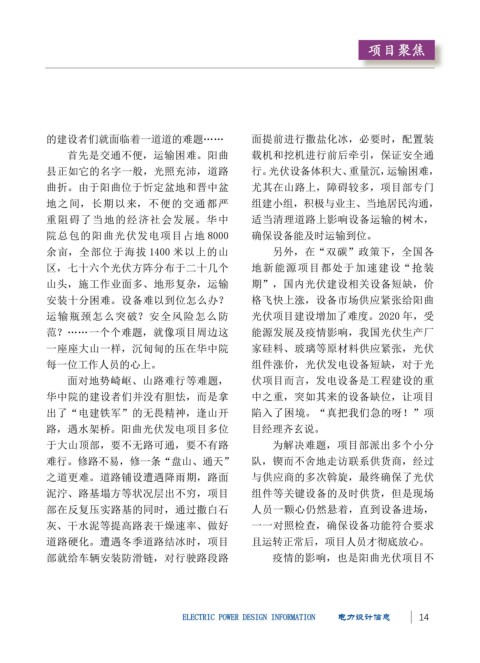

项目聚焦
                                                                                            项目聚焦












            的建设者们就面临着一道道的难题……                                  面提前进行撒盐化冰,必要时,配置装
                  首先是交通不便,运输困难。阳曲                              载机和挖机进行前后牵引,保证安全通

            县正如它的名字一般,光照充沛,道路                                  行。光伏设备体积大、重量沉,运输困难,
            曲折。由于阳曲位于忻定盆地和晋中盆                                  尤其在山路上,障碍较多,项目部专门

            地之间,长期以来,不便的交通都严                                   组建小组,积极与业主、当地居民沟通,
            重阻碍了当地的经济社会发展。华中                                   适当清理道路上影响设备运输的树木,

            院总包的阳曲光伏发电项目占地 8000                                确保设备能及时运输到位。
            余亩,全部位于海拔 1400 米以上的山                                     另外,在“双碳”政策下,全国各

            区,七十六个光伏方阵分布于二十几个                                  地新能源项目都处于加速建设“抢装
            山头,施工作业面多、地形复杂,运输                                  期”,国内光伏建设相关设备短缺,价

            安装十分困难。设备难以到位怎么办?                                  格飞快上涨,设备市场供应紧张给阳曲
            运输瓶颈怎么突破?安全风险怎么防                                   光伏项目建设增加了难度。2020 年,受

            范?……一个个难题,就像项目周边这                                  能源发展及疫情影响,我国光伏生产厂
            一座座大山一样,沉甸甸的压在华中院                                  家硅料、玻璃等原材料供应紧张,光伏

            每一位工作人员的心上。                                        组件涨价,光伏发电设备短缺,对于光
                  面对地势崎岖、山路难行等难题,                              伏项目而言,发电设备是工程建设的重

            华中院的建设者们并没有胆怯,而是拿                                  中之重,突如其来的设备缺位,让项目
            出了“电建铁军”的无畏精神,逢山开                                  陷入了困境。“真把我们急的呀!”项

            路,遇水架桥。阳曲光伏发电项目多位                                  目经理齐玄说。
            于大山顶部,要不无路可通,要不有路                                        为解决难题,项目部派出多个小分

            难行。修路不易,修一条“盘山、通天”                                 队,锲而不舍地走访联系供货商,经过
            之道更难。道路铺设遭遇降雨期,路面                                  与供应商的多次斡旋,最终确保了光伏

            泥泞、路基塌方等状况层出不穷,项目                                  组件等关键设备的及时供货,但是现场
            部在反复压实路基的同时,通过撒白石                                  人员一颗心仍然悬着,直到设备进场,

            灰、干水泥等提高路表干燥速率、做好                                  一一对照检查,确保设备功能符合要求
            道路硬化。遭遇冬季道路结冰时,项目                                  且运转正常后,项目人员才彻底放心。

            部就给车辆安装防滑链,对行驶路段路                                        疫情的影响,也是阳曲光伏项目不
