内蒙院在广西投资的首个山地风场成功并网发电
7月1日19时16分,共产党成立
99 周年之际,在距内蒙古 2000 多千米
外的广西象州的丘陵上,中航象州百丈
风电场首台风机随着风转动了起来,开
始向南方电网输送绿色清洁能源,内蒙
院在广西参与投资的首个山地风场项目
成功并网发电。

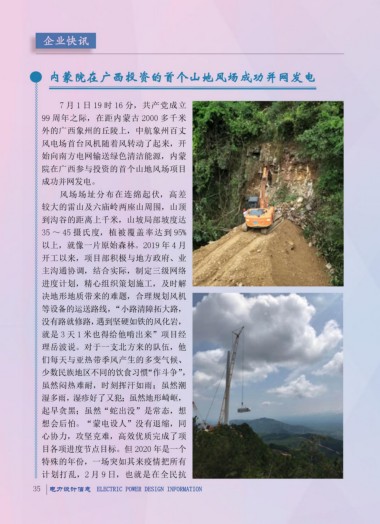

风场场址分布在连绵起伏,高差
较大的雷山及六庙岭两座山周围,山顶
到沟谷的距离上千米,山坡局部坡度达
35 ~ 45 摄氏度,植被覆盖率达到 95%
以上,就像一片原始森林。2019 年 4 月
开工以来,项目部积极与地方政府、业
主沟通协调,结合实际,制定三级网络
进度计划,精心组织策划施工,及时解
决地形地质带来的难题,合理规划风机 疫的关键时候,为实现原定目标,新能 备工作就绪,升压站反送电成功为首台
等设备的运送路线,“小路清障拓大路, 源分公司协同总承包分公司科学制定疫 风机并网发电奠定了坚实的基础。首台
没有路就修路,遇到坚硬如铁的风化岩, 情防控方案,项目部管理人员首当其冲 风机并网发电,为后续风机全部投产并
就是 3 天 1 米也得给他啃出来”项目经 舍小家为大家,远赴广西项目部积极联 网开了个好头。
理岳波说。对于一支北方来的队伍,他 络施工人员返工进场事宜,认真做好复 转动着的风机在绵延的山脉上就像
们每天与亚热带季风产生的多变气候、 工防疫工作,倒排工期,调整工程节点, 一个个跳动的音符,俯瞰着连绵起伏的
少数民族地区不同的饮食习惯“作斗争”, 重新编制三级网络进度计划,把因疫情 山脉和弯弯曲曲、盘山而上开凿出来的
虽然闷热难耐,时刻挥汗如雨;虽然潮 耽误的工期补回来。3 ~ 6 月份,正值 小路,他们又为这一片绿色增添了新的
湿多雨,湿疹好了又犯;虽然地形崎岖, 广西的雨季,大雾、大风、暴雨频发, 旋律。该风电项目的投产发电,对促进
起早贪黑;虽然“蛇出没”是常态,想 能见度不足百米、风速高达 17 米 / 秒、 地方经济的可持续健康发展等方面,有
想会后怕。“蒙电设人”没有退缩,同 暴雨橙色预警信号……恶劣的天气严重 着十分重要的作用。同时,作为公司新
心协力,攻坚克难,高效优质完成了项 影响风机吊装,为了保证工程进度,项 能源投资项目,为公司利润指标再添增
目各项进度节点目标。但 2020 年是一个 目部提前做好了雨季施工的计划和措施, 长点,为实现 2020 年重点工作目标奠
特殊的年份,一场突如其来疫情把所有 在确保安全施工的前提下,建立灵活的 定了坚实基础。
计划打乱,2 月 9 日,也就是在全民抗 施工管理机制。6 月 30 日,送电前的准 (内蒙院 刘 璐)
