特别关注 特别关注
“工程 2019 年 8 月底核准,站址 安全,同时站内实施“雨污分离”,将
遍布 3 条大冲沟,整个挖填方达 250 多 工业废水和雨水分开处理排放,践行绿
色发展理念。
万方,面对炎热的天气、复杂的地形、
考虑到站址表层土壤电阻率较高,
巨大的工程量带来的挑战,我们提出采
华北院项目团队采用水平地网、垂直接
用分层碾压、强夯、桩基础多措并举的
地极、斜接地极的综合方案,运用国际
优化方案,各参建单位没有退缩,在不
先进的计算软件,攻克换流站的接地难
到三个月的时间内,就完成了场平工作,
题,等效扩大接地网面积,同时接地极
顺利转序桩基施工,刷新了电力建设的 汇流装置创新将设备布置在 9 米高的平
新纪录。”项目经理陈振说。 台结构上,避免了鄱阳湖洪水的冲刷。
辨证施治 量体裁衣创新技术 项目站内还设置了由智能巡视主

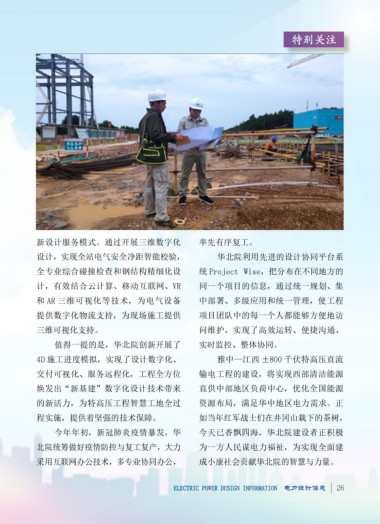

工程线路全长 1711 千米,途经云、 机、红外热成像检测仪、高清摄像机、 新设计服务模式。通过开展三维数字化 率先有序复工。
贵、湘、赣四省区,沿线地形险峻,气 拾音器等设备组成的智能巡视系统,同 设计,实现全站电气安全净距智能校验, 华北院利用先进的设计协同平台系
象条件复杂,20 毫米以上的重冰区长达 时全站配备在线监测系统。“最先进的 全专业综合碰撞检查和钢结构精细化设 统 Project Wise,把分布在不同地方的
627 千米,占比 36.6%,重覆冰严重影 传感器技术及物联网技术也应用到换流 计,有效结合云计算、移动互联网、VR 同一个项目的信息,通过统一规划、集
响着输电线路的安全运行。 站的智能巡视和全站主设备的在线监 和 AR 三维可视化等技术,为电气设备 中部署、多级应用和统一管理,使工程
华北院项目团队就此组织课题组集 测,就像给变电站配备了一名眼观六路、 提供数字化物流支持,为现场施工提供 项目团队中的每一个人都能够方便地访
中攻关,创新设置了直流场新型融冰回 耳听八方的全科医生。”华北院电气主 三维可视化支持。 问维护,实现了高效运转、便捷沟通、
路,在国内首次将融冰回路中的临时接 任工程师乔刚强为换流站保护控制系统 值得一提的是,华北院创新开展了 实时监控、整体协同。
线改为隔离开关并具备顺控功能,减少 设计做了形象介绍。 4D 施工进度模拟,实现了设计数字化、 雅中—江西 ±800 千伏特高压直流
了融冰的投切工作量,解决了重冰区线 三维设计 实现工程智慧建设 交付可视化、服务远程化,工程全方位 输电工程的建设,将实现西部清洁能源
路冰灾问题。 在南昌换流站设计过程中,华北院 焕发出“新基建”数字化设计技术带来 直供中部地区负荷中心,优化全国能源
场地填方深度大、区域内冲沟发育、 项目设计团队大力采用三维数字化设计 的新活力,为特高压工程智慧工地全过 资源布局,满足华中地区电力需求。正
山体基岩裂隙水广泛分布,成为设计难 技术,助力工程智慧化建设全过程。 程实施,提供着坚强的技术保障。 如当年红军战士们在井冈山栽下的茶树,
题。华北院项目团队创新地基处理设计 由于南昌换流站工程规模大、建设 今年年初,新冠肺炎疫情暴发,华 今天已香飘四海,华北院建设者正积极
技术,采用分层碾压、强夯、桩基础等 条件复杂、建设工期紧,华北院组建了 北院统筹做好疫情防控与复工复产,大力 为一方人民谋电力福祉,为实现全面建
方案,多措并举确保工程地基基础质量 三维数字化设计青年技术团队,不断创 采用互联网办公技术,多专业协同办公, 成小康社会贡献华北院的智慧与力量。
