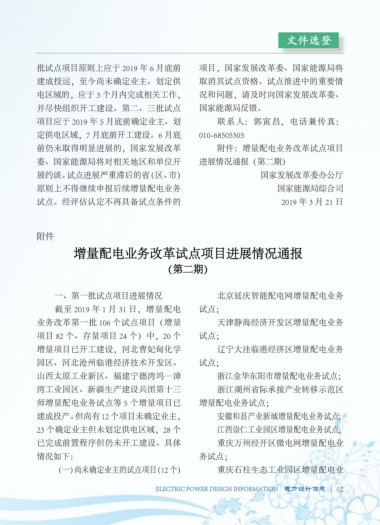

文件选登
批试点项目原则上应于 2019 年 6 月底前 项目,国家发展改革委、国家能源局将
建成投运,至今尚未确定业主、划定供 取消其试点资格。试点推进中的重要情
电区域的,应于 3 个月内完成相关工作, 况和问题,请及时向国家发展改革委、
并尽快组织开工建设。第二、三批试点 国家能源局反馈。
项目应于 2019 年 5 月底前确定业主、划 联系人:郭寅昌,电话兼传真:
定供电区域,7 月底前开工建设。6 月底 010-68505505
前仍未取得明显进展的,国家发展改革 附件:增量配电业务改革试点项目
委、国家能源局将对相关地区和单位开 进展情况通报(第二期)
展约谈。试点进展严重滞后的省(区、市) 国家发展改革委办公厅
原则上不得继续申报后续增量配电业务 国家能源局综合司
试点。经评估认定不再具备试点条件的 2019年3月21日
附件
增量配电业务改革试点项目进展情况通报
(第二期)
一、第一批试点项目进展情况 北京延庆智能配电网增量配电业务
截至2019年1月31日,增量配电 试点;
业务改革第一批 106 个试点项目(增量 天津静海经济开发区增量配电业务
项目 82 个、存量项目 24 个)中,20 个 试点;
增量项目已开工建设,河北曹妃甸化学 辽宁大洼临港经济区增量配电业务
园区、河北沧州临港经济技术开发区、 试点;
山西太原工业新区、福建宁德湾坞—漳 浙江金华东阳市增量配电业务试点;
湾工业园区、新疆生产建设兵团第十三 浙江湖州省际承接产业转移示范区
师增量配电业务试点等 5 个增量项目已 增量配电业务试点;
建成投产。但尚有 12 个项目未确定业主, 安徽和县产业新城增量配电业务试点;
23 个确定业主但未划定供电区域,28 个 江西崇仁工业园区增量配电业务试点;
已完成前置程序但仍未开工建设。具体 重庆万州经开区微电网增量配电业
情况如下: 务试点;
(一)尚未确定业主的试点项目(12 个) 重庆石柱生态工业园区增量配电业
